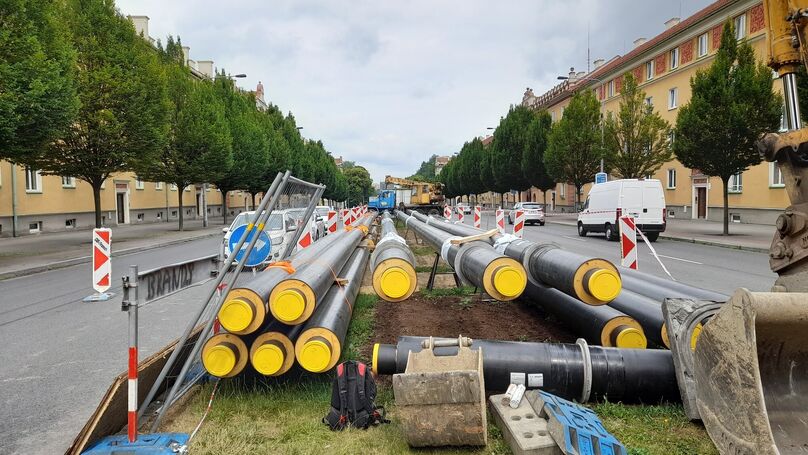

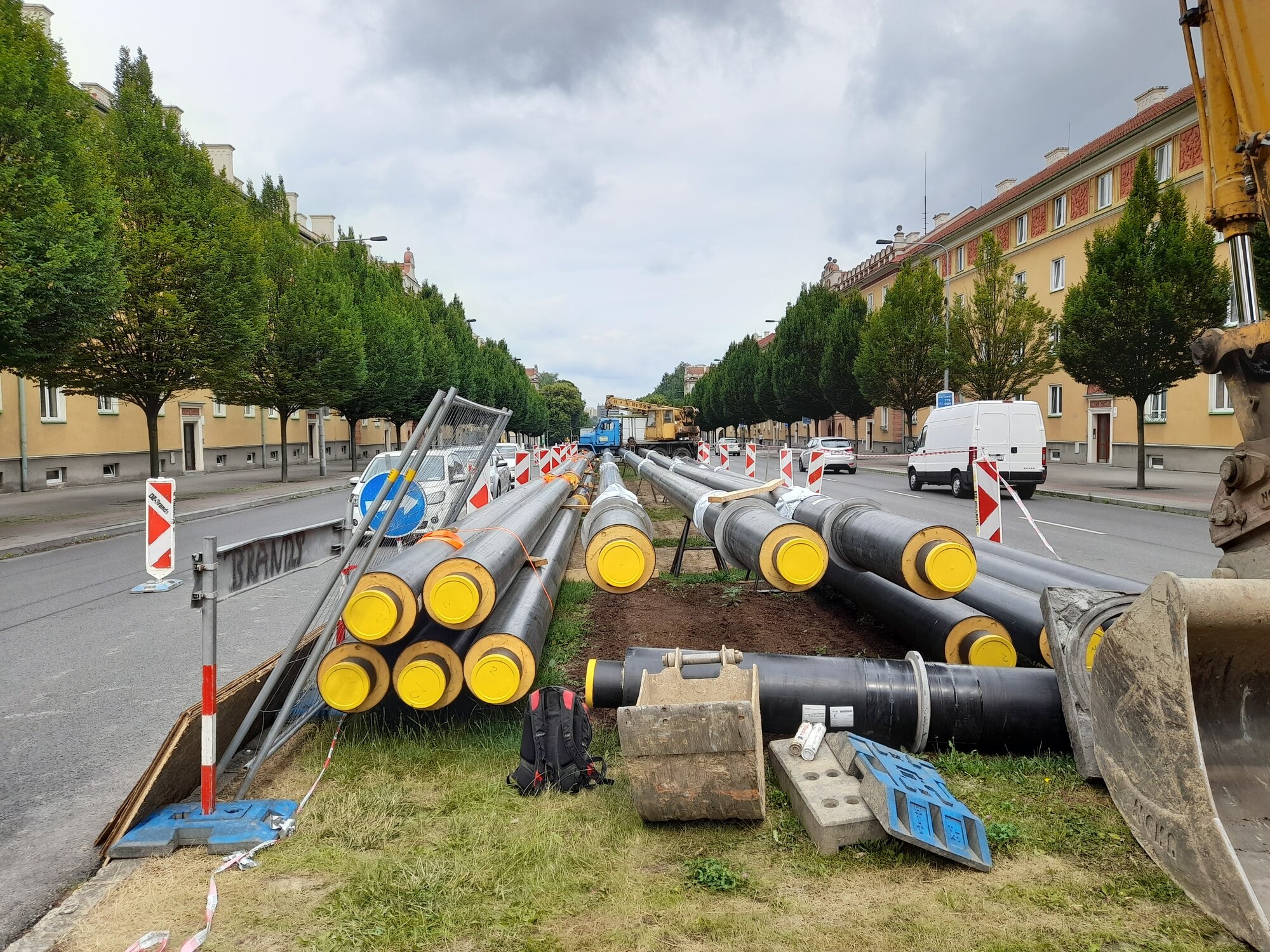

Zatímco si většina z nás užívá dovolených a letního počasí, dodavatelé tepla intenzivně pracují na projektech další ekologizace a modernizace tepláren. Zároveň probíhají kontroly, opravy i rozsáhlé rekonstrukce potrubních rozvodů. Cílem je, aby systémy dálkového vytápění byly opět dobře připravené na další topnou sezónu. Aktuálně VEOLIA dokončuje například výměny potrubí ve Frýdku-Místku, v Olomouci nebo v Havířově na Hlavní třídě.

Kdo by čekal při tak rozsáhlých pracích dlouhé odstávky v dodávkách teplé vody, bude mile překvapen. Dnes odstávky trvají většinou jen 1 až 2 dny. Teplárenští technici totiž už dnes umí potrubí přepojovat a napojovat tak, aby odběratelé nebyli bez teplé vody dlouho. Jde to díky různým technickým a organizačním opatřením a detailní přípravě.
Například ve Frýdku-Místku se povedlo zkrátit původně plánovanou 10denní odstávku tepla na 2krát 2 dny díky montáži tzv. potrubního bypassu. Dokončuje se tam výměna páteřního horkovodu vedoucího z Teplárny Frýdek-Místek o průměru půl metru (Dimenze DN 500) v délce 320 metrů, který zásobuje město. První odstávka proběhla 5. - 7. 6., druhá – při napojení nového potrubí – proběhla 18. - 19. 7. Nyní probíhá zaizolování potrubí a jeho zakrytí. Do konce srpna bude výkop zasypán a pozemky uvedeny do původního stavu. Jedná se o podzemní potrubí, které je nepřetržitě v provozu od roku 1973. Projekt realizuje společnost TERMONTA PRAHA, která patří do skupiny VEOLIA a specializuje se na výstavbu a rekonstrukce horkovodních, teplovodních a parních potrubních sítí. Výměnou potrubí se minimalizuje výskyt poruch a tepelných ztrát. Dojde tak ke zvýšení spolehlivosti dodávek tepla pro město Frýdek-Místek.
VEOLIA každoročně investuje do oprav a rekonstrukcí potrubí stovky milionů korun. Potrubí jsou často stará desítky let a takové zařízení trpí poruchami, to pak může znamenat výpadek v dodávkách tepla a potíže pro domácnosti. Tomu se snaží VEOLIA předcházet, a proto každé léto opraví nebo vymění stovky i tisíce metrů potrubí a opravuje také výměníkové stanice. Cílem je spolehlivě dodávat teplo a teplou vodu bez přerušení.
Nejde přitom jen o výměnu starého potrubí, probíhají také projekty, které souvisejí s modernizací a ekologizací teplárenství. Největší realizace aktuálně probíhá v Olomouci - rekonstrukce, která souvisí s ochodem od uhlí. Jedná se o 1. etapu přestavby se parní větev v délce 4 kilometry na efektivnější horkovod. Je to projekt za 400 mil. Kč a je naplánovaný na 2 roky.
Velká akce probíhá také v Havířově na Hlavní třídě, kde musí být zachována průjezdnost hlavní komunikace. Jedná se potrubí o průměru 20 cm (DN 200), v délce cca 220 m v blízkosti Magistrátu. Horkovod byl v provozu od roku 1955, pak proběhla v roce 1998 generální oprava, kde byla použita tehdy nová metoda izolace a ochrana potrubí LEBIT. Kanál byl vyzděn na užší a potrubí se zalilo Lebitem (asfalt s korkem). Tato metoda se ale neosvědčila, při vyšších teplotách Lebit „odtál“ od potrubí a to pak začalo rychleji podléhat korozi a docházelo k poruchám. Provizorní přepojení na bypass proběhlo 10. 7. Druhá odstávka na přepojení na nový horkovod byla 27. 7. Dokončení všech prací je v plánu do 31. 8. Odstavení zmiňované části se týkalo zhruba 110 vchodů a cca 1300 bytových jednotek.
Součástí výměny potrubí je vždy uvedení místa do původního stavu, včetně oprav silnic, chodníků a výsadby stromů a keřů. Většina oprav a rekonstrukcí bude hotova do září, kdy začne nová topná sezóna. Nové potrubí by mělo sloužit minimálně příštích 50 let.
Jak probíhají výměny potrubí se můžete podívat v reportáži zde:
